Připojení na vodovod

Co je vodovodní přípojka?



Vodovodní přípojka do 25 m délky od stávajícího vodovodního řadu je dle stavebního zákona č. 283/2021 Sb. drobná stavba, kterou lze realizovat bez povolení stavebního úřadu. Vodovodní přípojky nad 25 m délky od stávajícího vodovodního řadu podléhají povolení stavebního úřadu. V případě, že stavba vodovodní přípojky podléhá dle stavebního zákona č. 283/2021 Sb. povolení stavebního úřadu, bude toto povolení vyžadováno společností Vodovody a kanalizace Kroměříž, a.s. jako nedílná součást žádosti o připojení.



Napojení vodovodní přípojky na řad pro veřejnou potřebu, které VaK Kroměříž, a.s. provozují, osazení vodoměru a provedení stokového zářezu, je oprávněn provádět pouze příslušný provoz VaK.

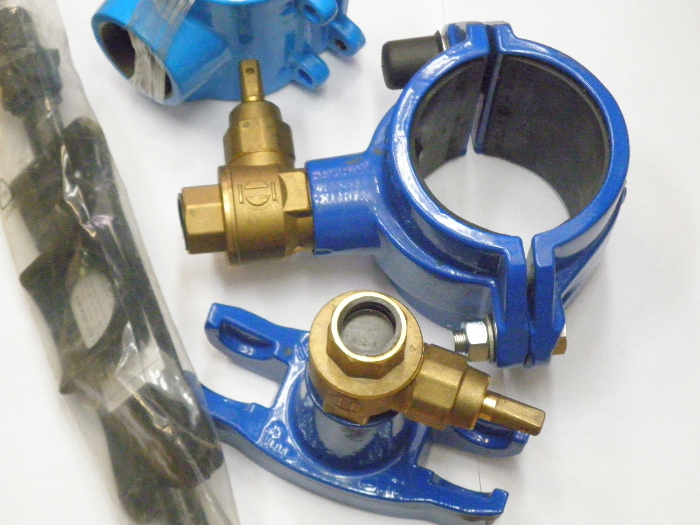

navrtávací souprava                     vodoměr
  Obr. Navrtávací souprava                                                              Obr. Vodoměr

Vodovodní přípojka je samostatnou stavbou tvořenou úsekem potrubí od odbočení z vodovodního řadu k vodoměru a není-li vodoměr, pak k vnitřnímu uzávěru připojeného pozemku nebo stavby. Odbočení s uzávěrem je součástí vodovodu. Vodovodní přípojka není vodním dílem. Povinností odběratele je dodržet podmínky umístění vodoměru stanovené provozovatelem vodovodu. Odběratel nesmí přímo spojovat vnitřní rozvod připojený na veřejný vodovod s potrubím zásobovaným z jiného zdroje (studna). Pro každou připojovanou nemovitost se zpravidla  zřizuje samostatná vodovodní přípojka a to vždy s vodoměrnou soupravou.

Podle zákona o vodovodech a kanalizacích č. 274/2001 sb., v platném znění, je vlastníkem vodovodní nebo kanalizační přípojky, popřípadě jejich částí zřízených přede dnem nabytí účinnosti tohoto zákona, vlastník pozemku nebo stavby připojené na vodovod nebo kanalizaci, neprokáže-li se opak.

Opravy a údržbu vodovodních přípojek uložených v pozemcích, které tvoří veřejné prostranství, zajišťuje provozovatel ze svých provozních nákladů. V ostatních případech zajišťuje opravu a údržbu na své náklady vlastník připojené nemovitosti.

Informace o vodovodních přípojkách jsou uvedeny v § 3, zákona 274/2001 sb. o vodovodech a kanalizacích v platném znění. Ochranné pásmo přípojky je vymezeno vodorovnou vzdáleností od vnějšího líce potrubí na každou stranu 1,5 m dle normy ČSN 755411 – Vodovodní přípojky.

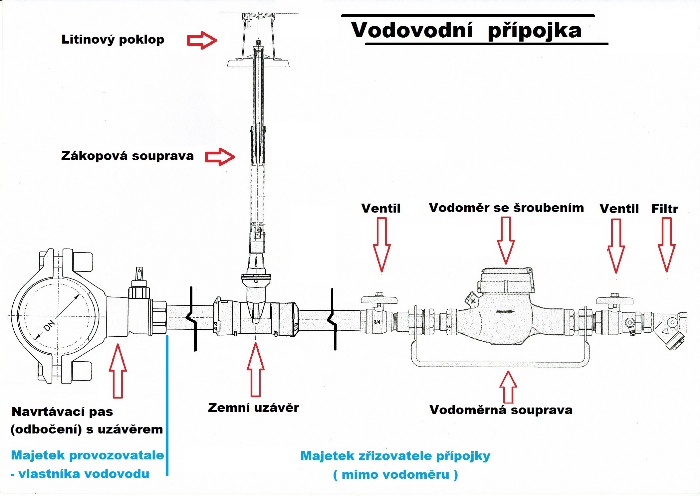

 Vodovodní přípojka



Účelem navrtávacího pasu (odbočení) s uzávěrem, které je pořizováno na náklady vlastníka vodovodu je provedení navrtání potrubí pod tlakem za účelem napojení přípojky a následného odběru vody pro odběratele.



Zemní uzávěr – šoupátko, zákopová souprava, poklop s podkladkem  je soustava, nutná součást vodovodní přípojky, která slouží k zastavení nebo vpuštění vody do nemovitosti. Toto zařízení byť není v jeho majetku  obsluhuje  za použití tzv. T klíče pouze provozovatel vodovodu. Odběratel v případě potřeby vodu do nemovitosti zastavuje ventilem za vodoměrem.



Souhrn kroků pro zřízení vodovodní přípojky:



1. Zákazník podá elektronickou žádost o stanovisko VaK včetně zjednodušené technické dokumentace. Na základě této žádosti vydá VaK KM, a.s. stanovisko nutné k podání žádosti o zřízení vodovodní přípojky.

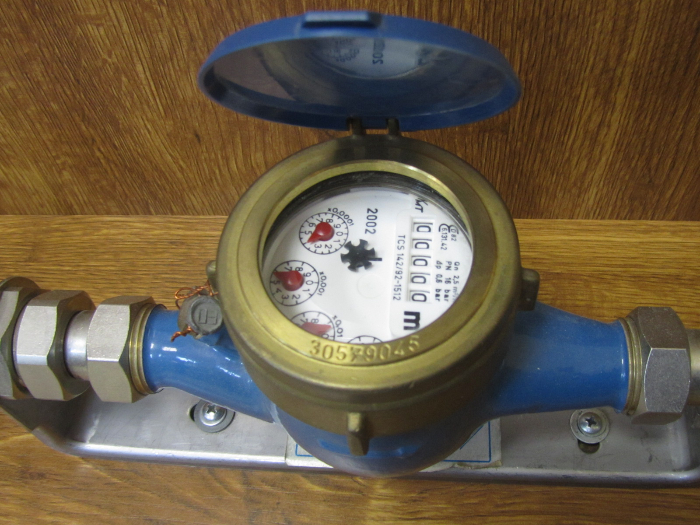

Vodoměr se šroubením a zpětná klapka.


     Zjednodušená technická dokumentace pro vydání stanoviska VaK musí obsahovat:

  • technickou zprávu (popis, výpočet požadovaného množství,..)
  • situační výkres (stávající vodovod, navrženou přípojku, a také inženýrské sítě v měřítku 1:500, 1:1000)
  • katastrální snímek (parcelní číslo, zákres vodovodu a přípojky, včetně situace širších vztahů, list vlastnictví)
  • kladečský plán – u technicky složitějších přípojek (skladba napojení na vodovod, potrubí, skladba vodoměrné sestavy)
  • vodoměrná šachta nebo půdorys podlaží, kde bude vodoměrná sestava



Poznámka:

Technická dokumentace musí být provedena dle požadavků VaK a bude zástupcem VaK odsouhlasena. Smluvní vztah mezi objednatelem a zhotovitelem se řídí Občanským zákoníkem v platném znění.



2. Po vydání stanoviska VaK zákazník podá osobně na zákaznickém centru Žádost o zřízení vodovodní přípojky, která musí obsahovat kopie těchto podkladů:

  • snímek pozemkové mapy
  • výpis z katastru nemovitostí ne starší 3 měsíců (list vlastnictví)
  • stanovisko VaK
  • zjednodušenou technickou dokumentaci
  • záloha 4.000,- Kč (bez vodoměrné šachty) nebo 10.000,- Kč (včetně vodoměrné šachty)
  • tiskopis VaK „Objednávka prací a služeb“ - pouze v případě napojení se na vodovod, který není majetkem společnosti VaK Kroměříž a.s. (V případě, že se napojujete na vodovod jiného vlastníka, než-li je společnost Vodovody a kanalizace Kroměříž, a.s., bude odbočení s uzávěrem fakturováno tomuto vlastníkovi dle § 3 odst.1 Zákona č. 274/2001 Sb. o vodovodech a kanalizacích v platném znění. Abychom tak mohli učinit, žádáme Vás o doložení vyplněné objednávky pro obce nebo soukromý subjekt viz formuláře níže, kterou vyplní vlastník vodovodu a následně tuto objednávku přiložte k vyplněné žádosti o zřízení vodovodní přípojky)
  • Písemný souhlas majitele vodovodního řadu s napojením na hlavní vodovodní řad
  • Čestné prohlášení stavebníka (tiskopis VaK)
  • V případě, že stavba vodovodní přípojky podléhá dle stavebního zákona č. 283/2021 Sb. povolení stavebního úřadu, bude toto povolení vyžadováno společností Vodovody a kanalizace Kroměříž, a.s. jako nedílná součást žádosti o připojení.
  • Souhlas majitele dotčených pozemků.



Upozorňujeme zákazníky, že realizace přípojky musí proběhnout ve stejném kalendářním roce, jako byla podaná žádost.



3. Realizace přípojky

Zákazník před zahájením realizace přípojky tedy výkopových prací, provede oznámení příslušnému středisku vodovodů VaK a projednání podmínek a doby realizace vlastního napojení na vodovodní řad a osazení vodoměrné sestavy. Napojení na vodovodní řad a osazení vodoměru provádí pouze zaměstnanci VaK. V průběhu realizace si VaK vyhrazuje právo provedení kontroly. Součástí realizací přípojky je kontrola stavby před záhozem, jež se provádí za účasti zaměstnance VaK a geodetického zaměření uložení potrubí odborným geodetem před zásypem. Seznam smluvních odborných geodetů viz seznam níže.

Dodávka pitné vody, montáž a zaplombování vodoměru – na základě podané přihlášky, jež předchází žádost uzavřít smlouvu o dodávce pitné vody mezi VaK a majitelem připojené nemovitosti a dodání geodetického zaměření.

Předání podkladů – předání potřebných dokladů na VaK Kroměříž, a.s., tj. geodetické zaměření, technickou dokumentaci skutečného provedení a tlakovou zkoušku.





Vyřizuje:
Zákaznické centrum Kroměříž         573  517 500     e-mail:  informace@vak-km.cz
Zákaznické centrum Kroměříž         573  517 501
Zákaznické centrum Kroměříž         573  517 456
Zákaznické centrum Holešov           573  502 834 (Út-St)     e-mail:  informace@vak-km.cz


 Elektronická žádost o vyjádření

Formuláře a ceníky ke stažení:                                                      Vodoměrné šachty k prodeji na VAK Kroměříž, a.s.:

Žádost o zřízení vodovodní přípojky                                   VDM šachta VSV 120/150 dn32

Schválené typy a rozměry vodoměrných šachet                VDM šachta do stísněných prostor

Objednávka na prodej vodoměrné šachty                          Informace k nabízeným vodoměrným šachtám

Předávací protokol - vodoměrná šachta                             Seznam doporučených geodetů

Orientační ceník vodovodních přípojek

Čestné prohlášení stavebníka

Objednávka prací a služeb

Objednávka prací a služeb pro obce (kraje,organizační složky státu)
